公司新闻

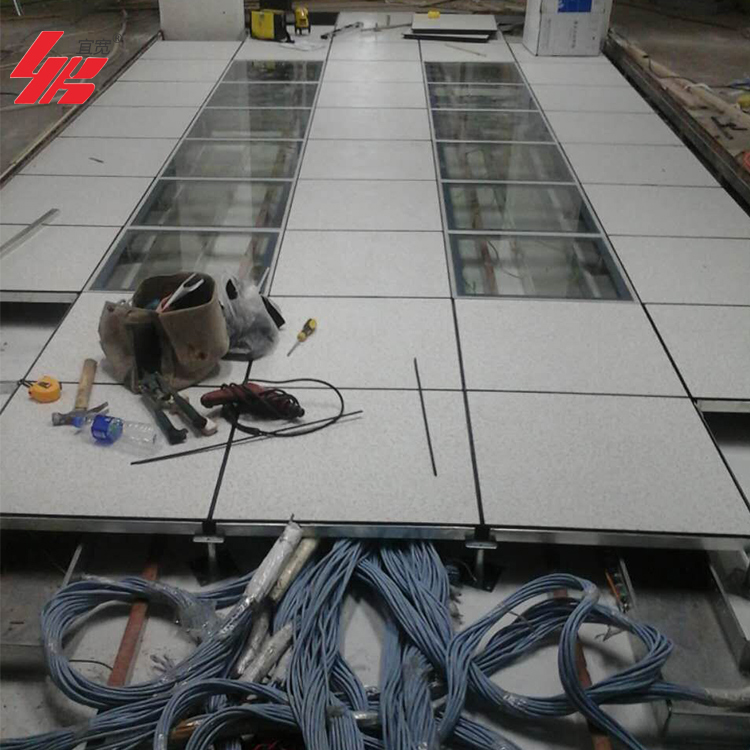

全钢活动地板安装程序
发布时间:2016-08-29 点击率:100一:测量建筑物面积,确认与蓝图符合。
(1)确认楼面所有区域高度的变化,以利地板的铺设。可用施工水平仪、纬仪或激光水平仪进行测试。同时确认已有固定结构物,混凝土地面及门槛等地板必须与之配合的某些区域的高度变化,从而决定采取特殊的安装处理,使地板有规定的水平面。在现场条件不能使地板水平安装且不能配合所有结构要求时,不要冒然施工,以免施工后影响工程质量。
(2)建立起始点(活动地板模线),根据经纬仪测试结果,用墨斗线画出两条垂直底线,作为地板安装的基准线。在收边位置,所需切割的地板不得小于20Cm宽,另沿垂直线按600mm分派支座。以激光水平仪为基准,测试基准水平。
(3)铺设活动地板,沿底线装四块地板,再次确认基座垂直于楼面及地板。若不垂直须先调整好,否则将会使排列失控而必须重新返工。此时若有任何不平的地板,则必须调校。
二:切割周边地板
(1)在安装地板期间,可用收边支座支撑侧边的切割地板。 每一种收边地板在地板与墙壁、柱子或其他端面处的切割,都认为是特殊情况。切割尺寸应预先测量好,使切割后的地板能贴合墙面外廓线,墙面和切割好的地板之间的间隙不大于±1.5mm。切割地板必须与其他地板一样,铺设时能顺利就位;所有的切割地板都配以支座并适当固定(如有需要可多用额外的支座)且保持平整和牢固。
三:装设附件
(1)所有的宜宽地板附件制造及供应都能应用于宜宽地板系列之中,则该附件应符合有关的规范和标准。
(2)斜坡、台阶
最常见的活动地板附件是斜坡、台阶,将会有很多人或机械使用这些斜坡,台阶作为通路。所以必须采用高品质的材料及高质量的施工技术。标准的组装方法,施工人员必须熟悉且照图施工。在安装所有地板系列的结构零件及附件时,施工人员必须牢记安全是施工的第一要素。
(3)地板开孔
地板会因许多理由而开孔,对不同的开孔会配以不同的装饰处理。开孔必须结构完整、外观整齐。所有收边材料必须处理切边部位,用油漆或机械扣件来装饰。
金属扣件不允许暴露凸出于地板的行走面上。
四:施工工艺程序
(1)楼面处理:
将地面之垃圾、灰尘、泥渣等一切杂物清理干净。地面如有凸凹物,必须填平或铲除,保持地面之平坦。若楼面平整,则施工品质较优。
(2)估料:丈量现场尺寸,估算活动地板(含损耗料)需多少数量。
(3)进料:数量确定,依序进料
(4)基点选定:施工基点确定,依基点方向施工。
(5)铺设地板:按基点方向依序铺设。
(6)收边:遇至墙边、柱子等未能整块放置需切割作收边处理。
(7)开口: 事先告知尺寸大小、数量施工人员按规定开孔。
(8)调整:整个工程施工完毕后,施工人员会重新检查 ,遇不妥之处,视状况调整地板,务必达到水准为止。
五:施工质量的控制措施
(1)严格按设计图纸及工艺文件要求施工。
(2)执行"自检、互检、交检"的三检制度。
(3)贯彻执行质量制度。
(4)所有采购的材料、器件等配件应具有质保书或合格证,供货方应经本公司确认为合格的供方。施工人员作好施工记录,及时反映施工中的设计、工艺问题,技术工艺人员到现场及时处理解决
六:施工工艺纪律
(1)地板施工人员必须检查所有活动地板之配件,确保静电地板的完整和可靠性,换掉或修理任何损坏或不良的部分;确认地板清洁和整齐。
(2) 不可超负荷使用起重机、升降机或任何重型器材,或在不安全的状况下操作。
(3) 所有动力工具一定要用接地延长线。
(4) 穿戴规定之安全服,建议在任何场所,地板施工人员必须戴安全帽,在操作任何动力工具时必须戴安全眼镜,穿安全鞋,戴合适的手套,在任何时间,所有的施工人员穿合适的服装以保护自己。
(5) 在未完工或无保护的地板上贴记号或放置警告标志,提醒所有的人不能直接进入。
(6) 必须对所有的动力工具、升高机等均仔细检查,以避免危险的电击或危险的机械意外。
(7) 当切割材料(如地板和附件)时,应采取相应措施防止伤害周围人员,施工时可将合适的保护材料铺在切割区域地面,用来收集灰尘或残留物。
(8) 活动地板安装人员应在适当和安全的方法下使用工具、处理材料和安装地板,并告知他们急救站位置和万一发生意外或火灾时之紧急处理程序
7.安装前的技术工艺准备
(1) 地板安装不可与其他工程同时进行。
(2) 检查准备安装活动地板的楼面。该区域必须干净,无尘土及残留物,更不可有水滞。
(3) 如果楼面不平且不适合铺装活动地板,应告知业主或总承建商,要求在装设地板之前先修正。(由于楼面不平,凸起或孔洞,则支座组无法垂直竖立)
(4) 开始装设地板必须作到以下的检查。
a. 开始点选定。
b. 水平基准点,地板的完工高度。
c. 支座的位置与其他施工界面不冲突。
d. 业主已同意开始装设且同意合理的施工期。
e. 施工场所符合合同图纸规定。
8.地板工程与其他工程的配合
隔断工程:
地板工程完工后,可在活动地板上进行各种隔断施工,地板可承受割断施工中的击打。
天花板、墙面工程
地板工程为后段工程,在天花板、墙面完工后再进行施工。
与水电、空调、通讯工程配合:
a. 因地板属架高活动地板,上述等工程的线路,需配置于地板之下,所以要互相配合,如金属槽架,应避开支座落点,或于地板施工完毕后再固定线槽。施工完毕,忽在任意掀动地板,以免影响水平及品质要求。
b. 如与水电配线等工程同时进行时,则应于已确定的基准点延伸地板尺寸之倍数值(即每一支座之固定点),在配置线槽时避开此一倍数值之落点即可,如现场许可,则应于高架地板进行前,先期在现场放样。
与门窗工程配合 本工程施工完毕,必须关闭门窗,以防污染
出线工程:
本工程施工同时可开出线孔,配合各种厂牌及型式之出线盒。
仓储运输配合:
a. 工地仓储
依工地批准范围内建立仓储、工务所及施工范围,按排作业场所,划分储料区、调度区及车辆机械进出路线,以利作业。
b. 材料运输
由施工项目经理依工程进度表拟出材料进场顺序计划,并依工程进度顺序进场。进场时外表需加防护设施保护,以免受搬运碰撞。 物料进场时应先与工地管理人员取得协调后,联络起重设备在现场待命配合物料搬运,确保物料及施工人员安全。施工完成后,外表不容任何人员破坏,以维护工程品质。
9.施工质量的检测
检测标准:本工程合同的有关技术要求
架空活动地板施工
a. 活动地板面及支座(架)尺寸规格、材质结构形式均应符合要求。
b. 活动地板支座(架)位置正确,顶面标高一致。
c. 板块面层必须铺贴牢固、无松动。
基本项目
板块面层质量、接缝质量。
允许偏差项目
支座(架)顶面标高允许偏差±2.5mm。
整体板面平整度允许偏差≤±2.5mm。
整体板面拼缝平直允许偏差≤5mm。
板面缝隙宽度允许偏差≤1mm。
地板铺设采用激光水平仪校准定位,采用2m直尺检测地板平直度。
安装注意事项:
安装完毕后并清理现场后,应立即打腊以形成保护膜。搬运机器设备时严禁机器设备在地板上拖檫。
保养注意事项:
1. 房间门口应该放置脚垫,防止带入砂灰。
2. 切忌带有尖刺、粗糙的重物在地板表面擦划、拖拉、避免穿有钉子的鞋在地板上行走,保持地板表面光洁平整。
3. 在地板上避免放置带有黑色橡胶底垫的椅子,以防黑色硫化物对地板的污染。
4. 地板表面如有油污脏物,可用去污粉清除,如局部表面被划伤擦毛,可用细水砂纸带水砂光,表面上蜡打光处理。
5. 严禁用带腐蚀的溶剂搽洗地板表面。
6. 使用防静电蜡维护保养地板,一般可六个月打一次腊,如使用频繁,亦可三个月打一次蜡。

上一条:全钢防静电高架地板如何正确铺设
下一条:防静电活动地板施工规范
